せき板

井澤ですいざわ

■問題1
構造体の計画供用期間の級が「標準」の場合の建築物において、梁側のせき板のコンクリートの圧縮強度による存置期間は、コンクリートの圧縮強度が5N/㎟以上に達したことが確認されるまでとした。(一級施工:平成19No.10
■問題2
高強度コンクリートにおいて、コンクリートの圧縮強度が8N/㎟以上に達したことを確認したので、梁側のせき板を取り外した。(一級施工:平成20No.9)
■問題3
プレキャストの耐力壁の部材コンクリートの脱型時所要強度は、脱型時にベッドを7080度まで立て起こしてから吊り上げる場合、10/㎟とした。(一級施工:平成18No.20
■問題4
プレキャスト部材の脱型時所要強度については、脱型時にベッドを傾斜させないで部材だけを片側から立て起こす計画としたので、12/㎟とした。(一級施工:平成26No.12

――――――――――――――――――
―――
■解答
 問題1、3、4 正。
 問題2 誤。高強度コンクリートの梁側のせき板は、10/㎟以上が確認されれば取り外すことができる。
――――――――――――――――――――――

――ポイント:梁側のせき板(垂直部材)の圧縮強度による存置期間――



計画供用期間の級

圧縮強度

普通
コンクリート

短期・標準

5N/㎟以上

長期・超長期

10/㎟以上

高強度コンクリート

10/㎟以上

※「梁側(はりがわ)のせき板」とは、梁の側面のせき板です。

――ポイント:プレキャスト脱型時の所要強度――

脱型方法

脱型時の所要強度

ベッドを傾斜させない場合

12/㎟以上

ベッドを7080°まで立てる場合

8~10/㎟程度

precast
コンクリートの圧縮強度の数値については、設計基準強度の一般的な値である24/と比較して考えましょう。


供試体の養生方法
上表のような
若材齢時(打設後の日が浅く、強度がまだ小さい時)の圧縮強度試験に用いる供試体には標準養生は使えません。
水和熱で温度上昇中の「若材齢時の強度」と、約20℃に温度調整された「標準養生の強度」との相関性が低いためです。したがって、現場養生(現場水中養生・現場封かん養生)とします
また、プレキャストは加熱養生を行うので、供試体も同一の加熱養生とします。

「供試体の養生方法」については、
No.2942016320日)もぜひ参照してください。

井澤ですいざわ

せき板の最小存置期間については、「コンクリートの
材齢による最小存置期間」と「コンクリートの圧縮強度による最小存置期間」のうち、どちらかを満足すればよいです。

No.275
は、「コンクリートの圧縮強度による最小存置期間」の問題でした。
今回は「コンクリートの材齢による最小存置期間」の問題です。

■問題1
構造体の計画供用期間の級が「標準」の場合の建築物において、普通ポルトランドセメントを用いたコンクリート(せき板の存置期間中の平均気温が20℃)において、材齢が4日に達したので、圧縮強度試験を行わずに柱及び壁のせき板を取り外した。(一級施工:平成19No.10
■問題2
コンクリートに使用するセメントを普通ポルトランドセメントから高炉セメントB種に変更したので、コンクリートの材齢によるせき板の最小存置期間を、普通ポルトランドセメントの場合の最小存置期間より長くした。(一級施工:平成25No.9)

―――――――――――――――――――
■解答
問題1、2ともに正
――――――――――――――――――
計画供用期間の級が「標準」の場合、以下の日数以上経過すれば、圧縮強度試験を行わずに、せき板を取り外すことができます。

ポイント:梁側のせき板のコンクリートの材齢による存置期間

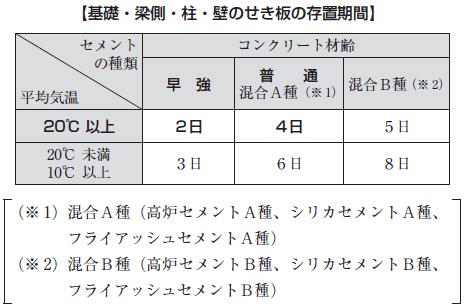

zontikikan

計画供用期間の級が「標準」の場合、普通ポルトランドセメントを用いたコンクリートにおいて、梁側等の垂直部材のせき板は、20℃を境に4日か6日(気温が高ければコンクリートが早く固まるので、4日と早い)以上経過すれば取り外して良い。
さらに、No.275と合わせると、圧縮強度が5N/㎟以上になれば取り外して良い。


―――――――ごろ合わせ―――――――
か  で 読  む  ご本(
せき板 20℃ 4日 6日 5N/
―――――――――――――――――――

上記のように普通ポルトランドセメントの場合の日数(4日、6日)を覚え、早強ポルトランドセメントの場合はそれより短く、混合B種(高炉セメントB種、シリカセメントB種、フライアッシュセメントB種)の場合は長くなることを覚えましょう。

(早強)<(普通・混合A種)<(混合B種)

井澤ですいざわ

■問題1
構造体の計画供用期間の級が「標準」の場合の建築物において、梁側のせき板のコンクリートの圧縮強度による存置期間は、コンクリートの圧縮強度が5N/㎟以上に達したことが確認されるまでとした。(一級施工:平成19No.10
■問題2
高強度コンクリートにおいて、コンクリートの圧縮強度が8N/㎟以上に達したことを確認したので、梁側のせき板を取り外した。(一級施工:平成20No.9)


――――――――――――――――――
■解答
 問題1 正。
 問題2 誤。高強度コンクリートの梁側(梁の側面)のせき板は10/㎟以上に達したことを確認すれば取り外すことができる。8N/㎟ではまだ取り外せない。
――――――――――――――――――
はじめに、計画供用期間とは、設計者が建築物を何年間、供用(使用)しようと計画しているか、という期間です。
「計画供用期間の級」と具体的な「期間」の対応は次表のとおりです。

計画供用期間の級

供用限界期間

短期

およそ30

標準

およそ65

長期

およそ100

超長期

およそ200

例えばおよそ65年供用しようと計画する場合には、計画供用期間の級は「標準」となり、それに応じた品質が求められます。

ポイント:梁側のせき板(垂直部材)の圧縮強度による存置期間



計画供用期間の級

圧縮強度

普通

コンクリート

短期・標準

5N/㎟以上

長期・超長期

10/㎟以上

高強度コンクリート

10/㎟以上
